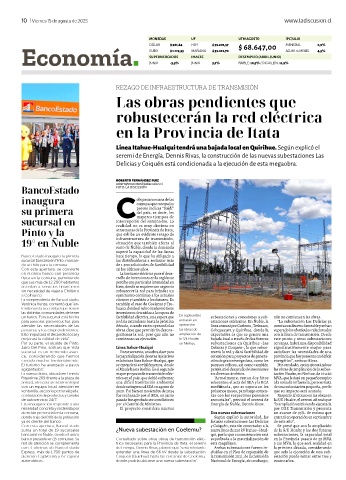

rezago de infraestructura de transmisión
Las obras pendientes que
robustecerán la red eléctrica
en la Provincia de Itata
Línea Itahue-Hualqui tendrá una bajada local en Quirihue. Según explicó el
seremi de Energía, Dennis Rivas, la construcción de las nuevas subestaciones Las
Delicias y Coiquén está condicionada a la ejecución de esta megaobra.
roberto fernández ruiz
[email protected]
BancoEstado foto: LA DISCUSIÓN
inaugura obquecura es una de las
comunas que ostenta los
su primera peores índices “Saidi”
del país, es decir, los
sucursal en Cmayores tiempos de
interrupción del suministro. La
realidad no es muy distinta en
Pinto y la otras zonas de la Provincia de Itata,
que exhibe un evidente rezago de
19° en Ñuble infraestructura de transmisión,
situación que también afecta al
resto de Ñuble, donde la demanda
superó la capacidad de las líneas
BancoEstado inauguró la primera hace tiempo, lo que ha obligado a
sucursal bancaria en Pinto, marcan- las distribuidoras a rechazar más
do un hito para la comuna. de 1.300 solicitudes de factibilidad
Con esta apertura, se convierte en los últimos años.
en el único banco con presencia La limitante eléctrica para el desa-
física en la comuna, permitiendo rrollo de inversiones en la región se
que sus más de 12.200 habitantes percibe con particular intensidad en
accedan a servicios financieros Itata, donde se requiere con urgencia
sin necesidad de viajar a Chillán o robustecer la red para brindar un
a Coihueco. suministro continuo a los actuales
La vicepresidenta de BancoEstado, clientes y también a los futuros. Es
Verónica Kunze, comentó que “en- también el caso de Coelemu y Tre-
tendemos la necesidad que tienen huaco, donde el rubro maderero tiene
las distintas comunidades de tener inversiones detenidas a la espera de
un banco. Esta sucursal está hecha factibilidad eléctrica, una espera que En septiembre subestaciones y conexiones a sub- aún no comienzan las obras.
para asesorar, para escuchar, para podría extenderse hasta la próxima entrarán en estaciones existentes. En Ñuble, la “La subestación Las Delicias ya
atender las necesidades de las década, cuando estén operando las operación línea cruzará por Coelemu, Trehuaco, cuenta con decreto favorable y se han
personas y los emprendimientos. obras clave que permitirán descon- las obras de Cobquecura y Quirihue, donde la superado los obstáculos relacionados
Esto impulsará el desarrollo local y gestionar la red, pero que aún no ampliación de expectativa es que se genere una con la línea de transmisión. Desde
mejorará la calidad de vida”. comienzan su ejecución. la S/E Hualte, bajada local a través de dos futuras este punto y otras subestaciones
Por su parte, el alcalde de Pinto, en Ninhue. subestaciones en Quirihue -Las cercanas, habrá una disponibilidad
Jairo Del Pino, sostuvo que “esta Línea Itahue-Hualqui Delicias y Coiquén-, lo que robus- significativamente mayor para
sucursal es un tremendo avan- En ese contexto, una obra clave para tecerá la red y dará factibilidad de satisfacer las necesidades de una
ce, considerando que hemos la materialización de estas iniciativas conexión para proyectos de genera- provincia que hoy presenta un déficit
crecido mucho territorialmente. es la futura línea Itahue-Hualqui, que ción de gran envergadura, como los energético”, sostuvo Rivas.
El turismo ha avanzado a pasos se extenderá 407 kilómetros, desde parques eólicos, así como también Por otro lado, están ejecutándose
agigantados”. el Maule hasta Biobío. Es el segundo permitirá el desarrollo de inversiones las obras de ampliación de la subes-
La nueva oficina, ubicada en Ernesto mayor proyecto de transmisión eléc- en diversos ámbitos. tación Hualte, en Ninhue, de 10 a 20
Riquelme 269 (frente a la plaza de trica en el país, que debió enfrentar “Actualmente, restan dos hitos MVA, que le dará un pequeño respiro
armas), ofrecerá atención integral una difícil tramitación ambiental relevantes: el acta del SEA y la RCA a la zona de influencia, pero se trata
con un equipo local, atención en desde su ingreso al SEA en agosto de modificada, que se espera en los de una subestación pequeña, por lo
ventanilla, asesoría personalizada, 2020. Y si bien en noviembre de 2024 próximos meses, para luego comen- que su impacto será acotado.
contratación de productos y canales fue rechazado por el SEA, en junio zar con los respectivos permisos Respecto al retraso en las obras en
de autoservicio 24/7. pasado fue aprobado con condiciones sectoriales”, precisó el seremi de la S/E Hualte, el seremi afirmó que
Esta inauguración responde a una por el Comité de Ministros. Energía de Ñuble, Dennis Rivas. “la ampliación está siendo ejecutada
necesidad concreta y sostenida por El proyecto considera nuevas por CGE Transmisión y presenta
atención presencial en la comuna, Dos nuevas subestaciones un avance de 95%. Se estima que
donde más del 80% de la población Según explicó la autoridad, las entrará en operación en septiembre
ya es cliente del banco. futuras subestaciones Las Delicias de este año”.
Con esta apertura, BancoEstado y Coiquén, estarán conectadas a la Se prevé que con la ampliación
suma un total de 19 sucursales ¿Nueva subestación en Coelemu? nueva línea de 220 kV Itahue–Hual- de la S/E Hualte y las dos futuras
bancarias en Ñuble, siendo el único qui, por lo que su construcción está subestaciones, la capacidad total
banco presente en 15 comunas. Su Consultado sobre otras obras de transmisión eléc- supeditada a la materialización de en la Provincia pasará de 25 MVA
red de atención se complementa trica necesarias para la Provincia de Itata, el seremi esta megalínea. a 125 MVA, lo que será realidad en
con 3 oficinas de BancoEstado de Energía, Dennis Rivas, planeó que “sería relevante Ambas subestaciones fueron in- la próxima década, considerando
Express, más de 1.700 puntos de extender una línea de 66 kV desde la subestación cluidas en el Plan de expansión de que solo la ejecución de una sub-
atención CajaVecina y 67 cajeros Coiquén (Quirihue) hasta las cercanías de Coelemu, la transmisión 2021, de la Comisión estación puede tomar entre tres y
automáticos. donde podría ubicarse una nueva subestación”. Nacional de Energía, sin embargo, cuatro años.
